Réhabilitation des sols d'une ancienne raffinerie à Frontignan
Logo Antea Group - No text - Angled - Transparent

Réhabilitation des sols d'une ancienne raffinerie à Frontignan

En savoir plus

Audrey Porchier-Reversat
Audrey Porchier-Reversat Directrice de projets
Mathieu Blanc
Mathieu Blanc Chef de projets

Participer à la construction de la ville de demain

L’ancienne raffinerie Mobil de Frontignan a accueilli pendant des décennies (de 1904 à 1986) des activités de raffinage de pétrole. Sa partie nord, à proximité immédiate du centre-ville et à deux pas du canal du Rhône à Sète, fait l’objet aujourd’hui de travaux de réhabilitation sur une superficie de 11 hectares. Programmés sur une période de 3 ans et demi, ils permettront ensuite à la Ville de Frontignan d’engager un grand projet multi-activités avec un pôle d’échanges multimodal, un parking pour le futur cinéma et une zone d’activité pour des entreprises tournées vers la transition écologique.

Mission

Un défi technique pour les 3 prochaines années

De par son histoire, cet ancien site industriel présente des résidus d’hydrocarbures dans le sol, sources de nuisances olfactives dès lors que sont réalisés des travaux de terrassement. Afin de prévenir le maximum de désagréments pour les riverains et de rendre le terrain compatible avec les usages futurs, le défi technique qui a été lancé aux équipes d’Antea Group et de Séché Eco Services était de taille : trouver une solution pour réaliser les travaux tout en confinant les odeurs et limiter les nuisances pour les communautés environnantes.

Antea Group a réalisé en tant que maître d’œuvre un test pilote d’excavation sous tente gonflable durant 7 mois en 2020-2021, le Plan de Conception des Travaux qui a servi de base pour consulter des entreprises de travaux et préparer l’arrêté préfectoral encadrant les travaux réhabilitation et le plan d'excavation selon un maillage de 10 x 10 mètres.

La faisabilité technique ayant été validée, il a été décidé d'utiliser une tente gonflable deux fois plus grande que celle utilisée lors du test pilote.

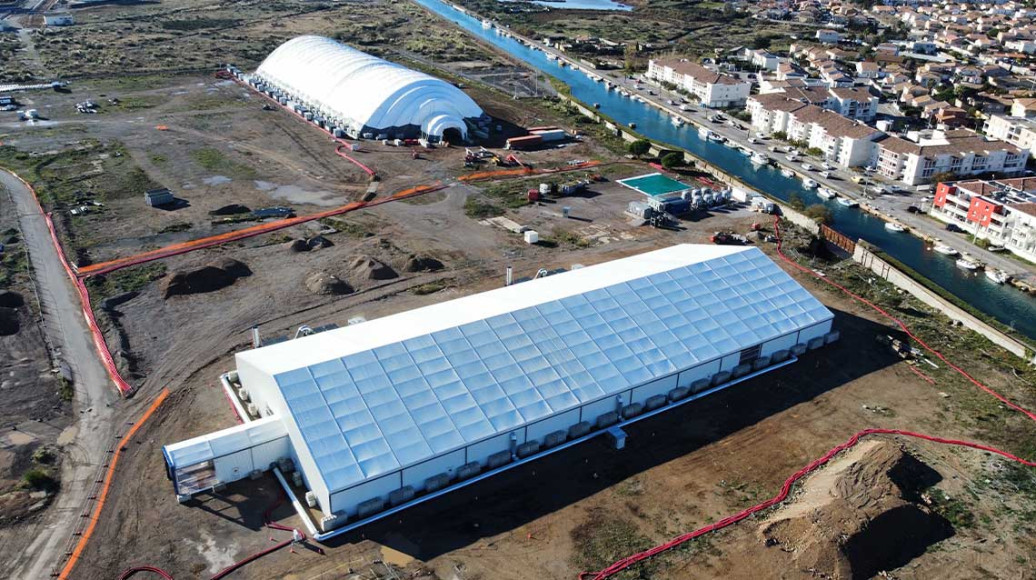

Les travaux de réhabilitation du site ont débuté en août 2022. Ils ont été confiés à l’entreprise de travaux Séché Eco Services. Antea Group supervise en qualité de maître d’œuvre cette opération de réhabilitation environnementale.

Solution

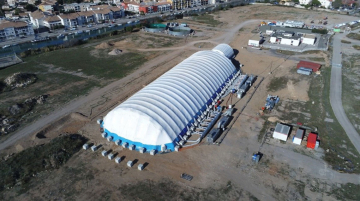

Une tente de confinement aussi grande qu’un terrain de foot

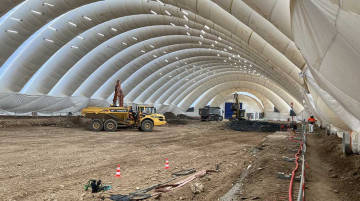

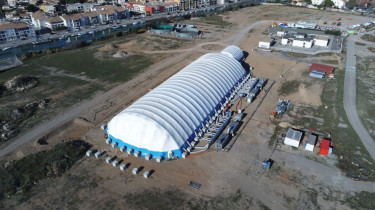

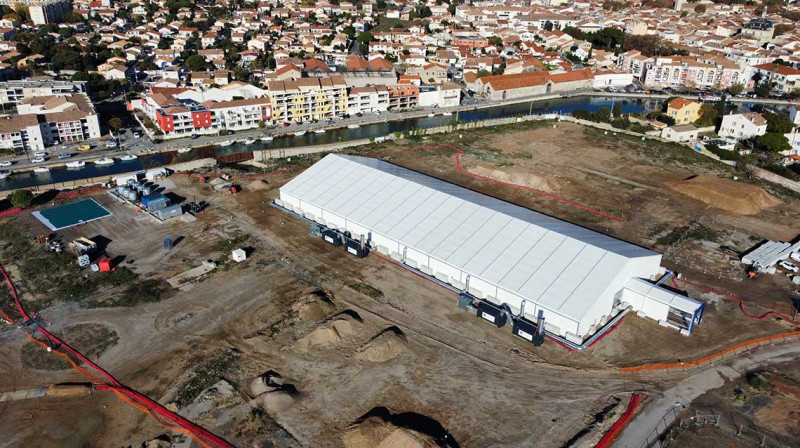

La solution technique qui a été retenue est une tente gonflable mobile de 50 x 120 mètres pour réaliser les opérations d’excavation sous confinement, selon le maillage de 10 x 10 mètres. L’air intérieur est aspiré et traité en continu pour éviter les émanations d’odeurs. Au cours du chantier, la tente sera déplacée 17 fois sans être démontée afin de réaliser les travaux sous confinement sur la majeure partie du terrain.

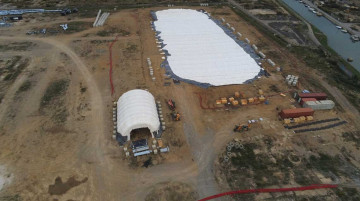

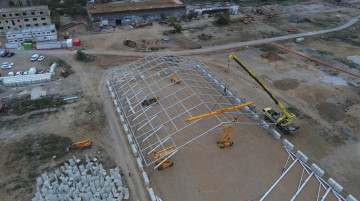

Les équipes ont assemblé les différents éléments composant la structure de cette immense tente de 60 tonnes, pour un gonflage réalisé fin octobre 2022.

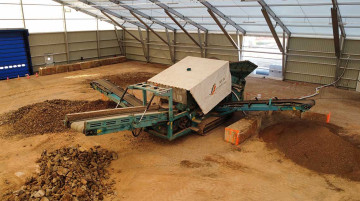

En complément, une deuxième tente de stockage de 40 x 100 mètres a été aménagée, sous laquelle des terres et matériaux excavés sont criblés et chargés dans des semi-remorques pour évacuation en filières de traitement adaptées.

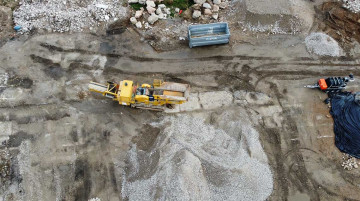

Les bétons et blocs calcaires triés directement dans les fouilles ou criblés dans la tente de stockage seront dirigés vers un concasseur afin de pouvoir les réutiliser rapidement sur site.

Il est prévu de terrasser 165 000 m3 de terres dont plus de 80 000 m3 seront évacués. Les terres excavées réutilisables, les refus de criblage conformes aux critères de gestion et les bétons concassés serviront à remblayer une partie des excavations en complément de matériaux propres provenant de carrières.

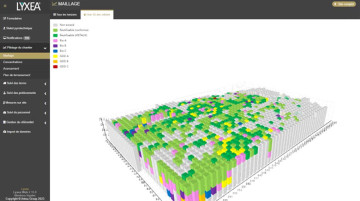

Afin de gérer la donnée environnementale en temps réel (mesures sur site, prélèvements d'eau, d'air et de sol, résultats d'analyses, progression du chantier : volumes terrassés, remblayés, tonnages évacués...), une base de données sur mesure a été réalisée par l'équipe DATA d'Antea Group.

Des contraintes techniques fortes

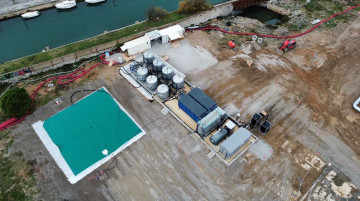

Les équipes ont également dû répondre à des contraintes techniques supplémentaires. En raison de la présence de la nappe souterraine à partir de 2 mètres de profondeur, il a été nécessaire de mettre en place un système de pompage dans les fouilles afin d’acheminer les eaux pompées vers une unité de traitement également construite spécialement pour l’opération.

Le site ayant été bombardé lors de la deuxième guerre mondiale, les opérations consistent aussi à sécuriser les travaux en s'assurant de l'absence d'éventuels objets à risque explosif. L’expertise des équipes de Séché Eco Services et d’Antea Group a permis de définir et dimensionner les solutions avec, notamment, des spécialistes des risques pyrotechniques.

Prévenir et limiter les nuisances

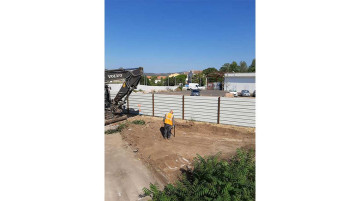

Situé au cœur d’ensembles immobiliers, le chantier a été pensé et organisé en intégrant cette importante dimension humaine de proximité. De nombreuses actions visent à prévenir et réduire les nuisances induites par ce type d’opérations, et des contrôles, mesures et analyses sont effectués régulièrement. En complément, un réseau de nez a été mis en place afin d’intégrer les riverains à la démarche d’amélioration continue qui sera portée par les équipes tout au long de l’opération. Les excavations en limite de site, là où la tente ne peut être positionnée, ne sont réalisées que lorsque les conditions climatiques sont favorables.

Témoignages

Participer à la construction de la ville de demain

Michel Arrouy, Maire de Frontignan la Peyrade et Conseiller Communautaire

C’est un grand plaisir en tant que Maire de Frontignan la Peyrade d’assister au début de cette opération d’envergure. L’aménagement d’un terrain de 11 hectares situé en plein cœur de ville est une véritable opportunité pour développer et redynamiser la commune, et s’inscrit dans la dynamique que nous portons pour notre ville depuis plusieurs années, dynamique de grands projets et d’actions au quotidien pour améliorer le cadre de vie des habitants.

Participer à la construction de la ville de demain

Hervé de Gréef, responsable Environnement Esso

Nous avons à cœur d’accompagner toutes les parties prenantes dans la gestion environnementale et l’aménagement des anciens sites industriels, dont nous assurons la remise en état environnementale. Nous travaillons pour cela aux côtés des services de l’Etat et en concertation avec les acteurs sur le territoire pour définir les travaux de réhabilitation environnementale à effectuer sur le site de l’ancienne raffinerie Mobil. Ce site de Frontignan est un exemple parmi d’autres de ce type d’activité environnementale, qui témoigne de l’engagement du groupe Esso comme acteur responsable.

Chiffres clés

  • 11 ha superficie du site à réhabiliter
  • 165 000 m³ volume de terres à excaver, dont plus de 80 000 m³ à évacuer
  • 50m x 120m dimensions de la tente de confinement
  • 60 tonnes poids de la tente gonflable à déplacer

Chronologie

Timeline slide
Septembre 2020

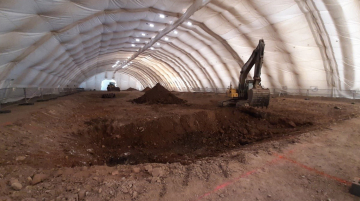

Début du test pilote d'excavation sous tente

Timeline slide
Février 2022

Plan de conception des travaux

Timeline slide
Juin 2022

Appel d'offres

Timeline slide
Août 2022 à fin 2025

Travaux de réhabilitation

Notre expertise liée à ce sujet

alt-text

Sites et sols pollués

expertise Environnement
alt-text

Clés en main et maîtrise d'oeuvre de travaux de dépollution

expertise Environnement
alt-text

Test pilote d’excavation sous tente et plan de conception des travaux

projet Environnement

En savoir plus sur le projet
